ul. Jabłoniowa, Piaseczno

Lokalizacja

Q4 2026

Planowane zakończenie budowy

  • Zabudowa 5-kondygnacyjna
  • Osiedle składające się z 2 budynków
  • Dogodna lokalizacja

Kluczowe atuty

Szkoła podstawowa 1100 metrów

SKM 1500 metrów

Przedszkole 300 metrów

Liczne galerie handlowe w pobliżu

Ekologiczne rozwiązania

Miejsca parkingowe naziemne

Garaż podziemny

Stojaki na rowery

Plac zabaw

Zapytaj o swoje wymarzone mieszkanie!

Wczytywanie mapy...

Osiedle Jabłonova

Zobacz katalog

Nowe mieszkania na sprzedaż w Piasecznie

Jabłonova to wyjątkowe osiedle, które oferuje wyjątkową przestrzeń życiową z dala od miejskiego zgiełku. Składa się z dwóch budynków, które wyróżniają się nowoczesnym designem, doskonale komponującym się z otoczeniem. To idealne miejsce dla tych, którzy poszukują nowych mieszkań w Piasecznie, gdzie wygoda i funkcjonalność idą w parze. Mieszkania sprzedawane w tej inwestycji mają różne metraże, od 35 do 77 m2, a każde z nich posiada balkon lub ogródek, tworząc przytulną oazę sprzyjającą relaksowi. Zaprojektowany z myślą o najwyższym komforcie życia, kompleks budynków Jabłonova Piaseczno stawia na jakość oraz dogodne rozwiązania dla swoich mieszkańców.

Dodatkowym atutem oferowanych nowych mieszkań jest doskonała lokalizacja osiedla. W trosce o poprawę komunikacji w okolicy, deweloper zainwestował w budowę dróg 2KDD i 3KDD. Ta inwestycja drogowa nie tylko zapewnia mieszkańcom łatwy dostęp do różnych części Piaseczna, ale również podkreśla zaangażowanie dewelopera w tworzenie harmonijnej społeczności. Mamy nadzieję, że dla osób poszukujących nowych mieszkań w Piasecznie, Jabłonova stanie się nie tylko miejscem zamieszkania, ale także wzorem nowoczesności, funkcjonalności oraz troski o komfort i satysfakcję przyszłych mieszkańców.

Totalbud Jabłoniowa Sp. z o.o.

Adres: ul. Karczunkowska 46, 02-871 Warszawa
KRS 0000893413 | NIP 9512517449 | REGON 388636295

Zgodnie z nową ustawą o jawności cen informujemy, że wszystkie szczegóły dotyczące mieszkań – w tym historia cen, aktualna cena za m², prospekt informacyjny oraz koszty dodatkowe – są dostępne w naszej wyszukiwarce 3D.

Postęp pracy

STAN SUROWY OTWARTY

Stan surowy otwarty to etap, w którym główna konstrukcja budynku jest zakończona – postawione są ściany, stropy wszystkich kondygnacji nadziemnych, ale brakuje stolarki okiennej i drzwiowej. Budynek nie jest jeszcze zabezpieczony przed wpływami atmosferycznymi.

I
II
III
IV
V
VI

START BUDOWY

STAN ZERO

STAN SUROWY OTWARTY

STAN SUROWY ZAMKNIĘTY

POZWOLENIE NA UŻYTKOWANIE

PRZEKAZANIE KLUCZY

5.05.2026

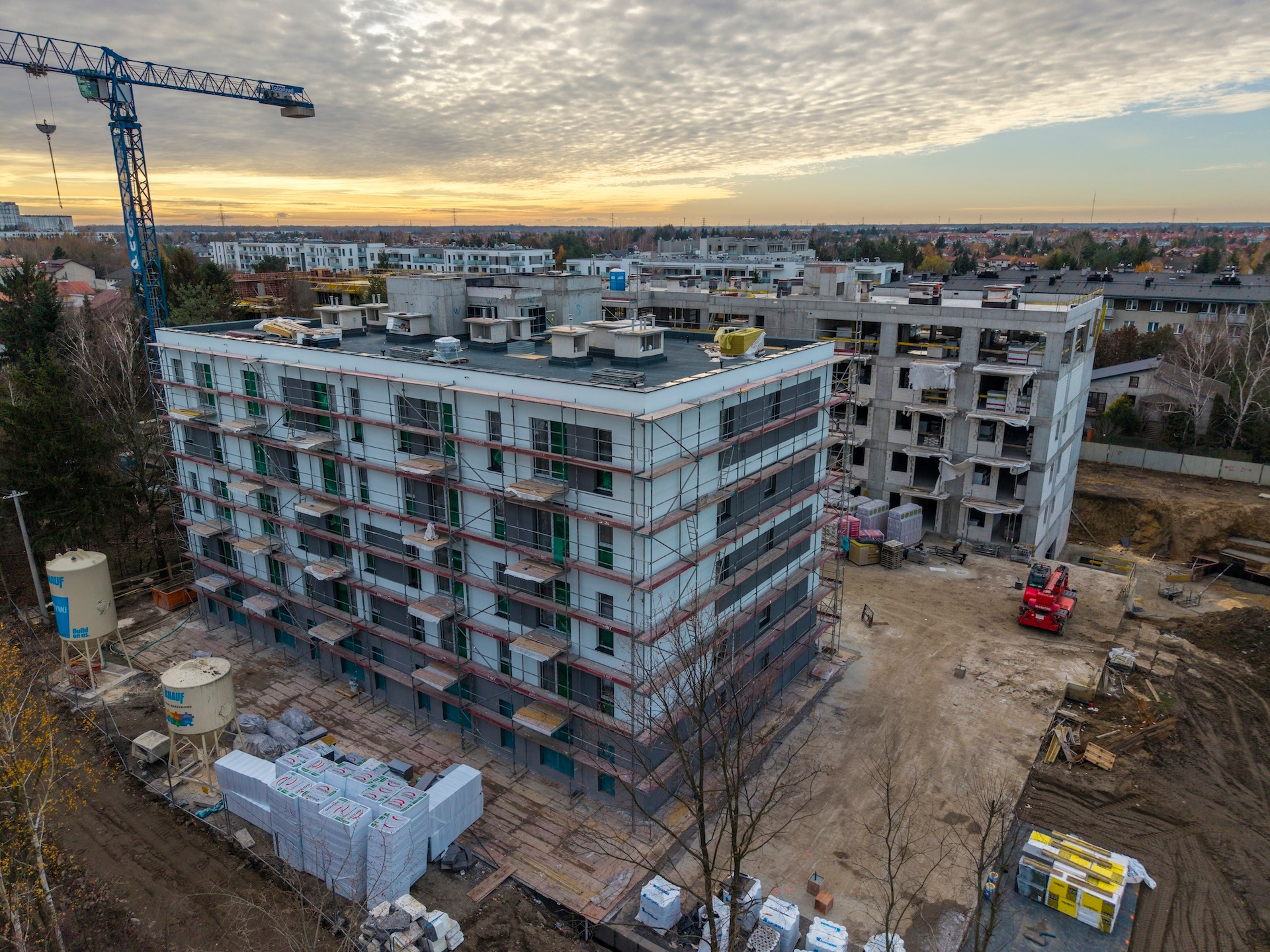

Prace w Budynku A są już na bardzo zaawansowanym etapie. Jesteśmy na ukończeniu montażu okładzin ceramicznych w częściach wspólnych, a drzwi do mieszkań zostały już zamontowane. Aktualnie trwają pracę związane z wykończeniem części wspólnych oraz zagospodarowaniem terenu. W Budynku B rozpoczęliśmy roboty związane z wykonywaniem tynków wewnętrznych oraz elewacji budynku. Równolegle prowadzone są prace instalacyjne, prace hydroizolacyjne na dachu, a także działania związane z zagospodarowaniem terenu.

27.02.2026

Budynek A: Na zewnątrz obiektu zmiany są niewielkie ze względu na warunki pogodowe, natomiast wewnątrz wykonano szereg istotnych prac. Zakończono roboty posadzkarskie, a obecnie trwają roboty okładzinowe. W najbliższych tygodniach planowany jest montaż drzwi wewnętrznych i zewnętrznych, zakończenie elewacji oraz rozpoczęcie prac związanych z zagospodarowaniem terenu. Budynek B: Na tym etapie realizacji kończone są prace przy rampie zjazdowej do budynków. Roboty murowe są zaawansowane w 90%, a stolarka okienna została w całości zamontowana. W mieszkaniach prowadzone są intensywne prace instalacyjne. Dodatkowo, w marcu planowane jest wykonanie przyłączy sanitarnych, co będzie kolejnym krokiem przybliżającym inwestycję do etapu wykończeń i odbiorów technicznych.

30.12.2025

Budynek A W budynku A oraz garażu trwają roboty instalacyjne. Realizujemy także roboty elewacyjne.Elewacja jest ukończona w 80%. Zakończyliśmy roboty tynkarskie. Obecnie prowadzimy prace posadzkarskie, których zakończenie planowane jest na styczeń. Budynek B W budynku B zakończyliśmy roboty żelbetowe. Obecnie pracujemy nad rampą zjazdową do budynków. Roboty murowe są na zaawansowanym etapie. Zakończyliśmy również prace związane z dociepleniem stropu garażu. Aktualnie prowadzony jest montaż stolarki okiennej, którego zakończenie zaplanowane jest na styczeń. W styczniu rozpoczniemy także prace instalacyjne w mieszkaniach.

Prospekt informacyjny
Kredyty - Totalbud

Potrzebujesz kredytu?

Marzysz o mieszkaniu w Piasecznie, lecz nie masz wystarczającej ilości środków na koncie?Chcesz dowiedzieć się jak uzyskać kredyt? Pomożemy Ci w tym!

Wykończenia - Totalbud

Wykończenia mieszkań

Nie masz specjalisty od wykończeń mieszkań? Pomożemy Ci! Nasi specjaliści starannie wykonają wykończenie, Twojego wymarzonego mieszkania.
